Dogovor o sanaciji ceste na Elerjih

ogled Elerji

Po zaključku gradbenih del vgradnje nove elektroenergetske zanke in transformatorja Elerji, ki so se izvajala aprila, maja in junija  2016, se na cesti v Elerjih  kažejo številni  problemi. Avgusta lani je bil opravljen prvi ogled ceste s predstavniki  izvajalca in KS, ugotovljene so bile poškodbe in podane zahteve po sanaciji. V četrtek je bil opravljen še en ogled v širši sestavi in dogovorjeno je bilo, da se bodo nekatere poškodbe sanirale takoj, končna sanacija pa bo v jeseni 2017.

Objavljamo celotni zapisnik ogleda, danih pripomb, splošnih ugotovitev in sklepnih dogovorov.

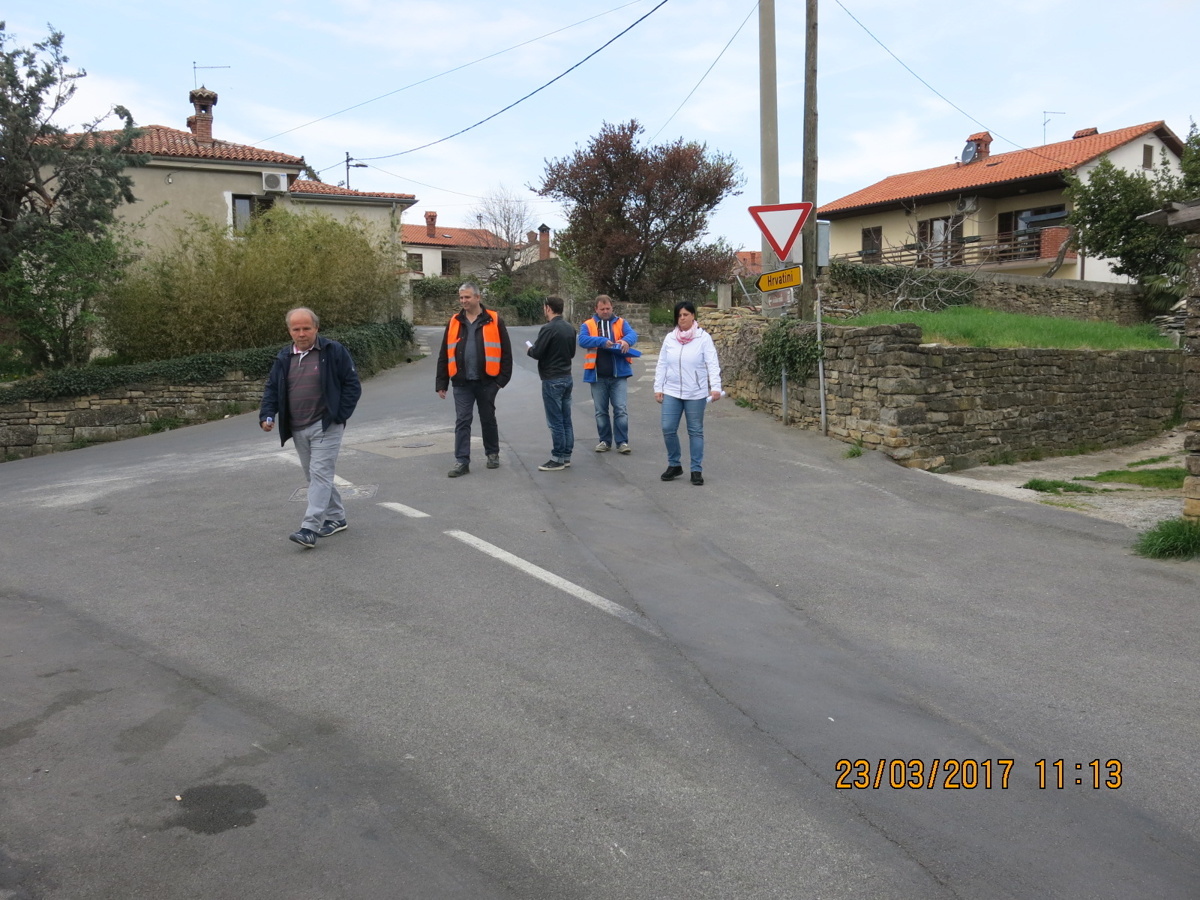

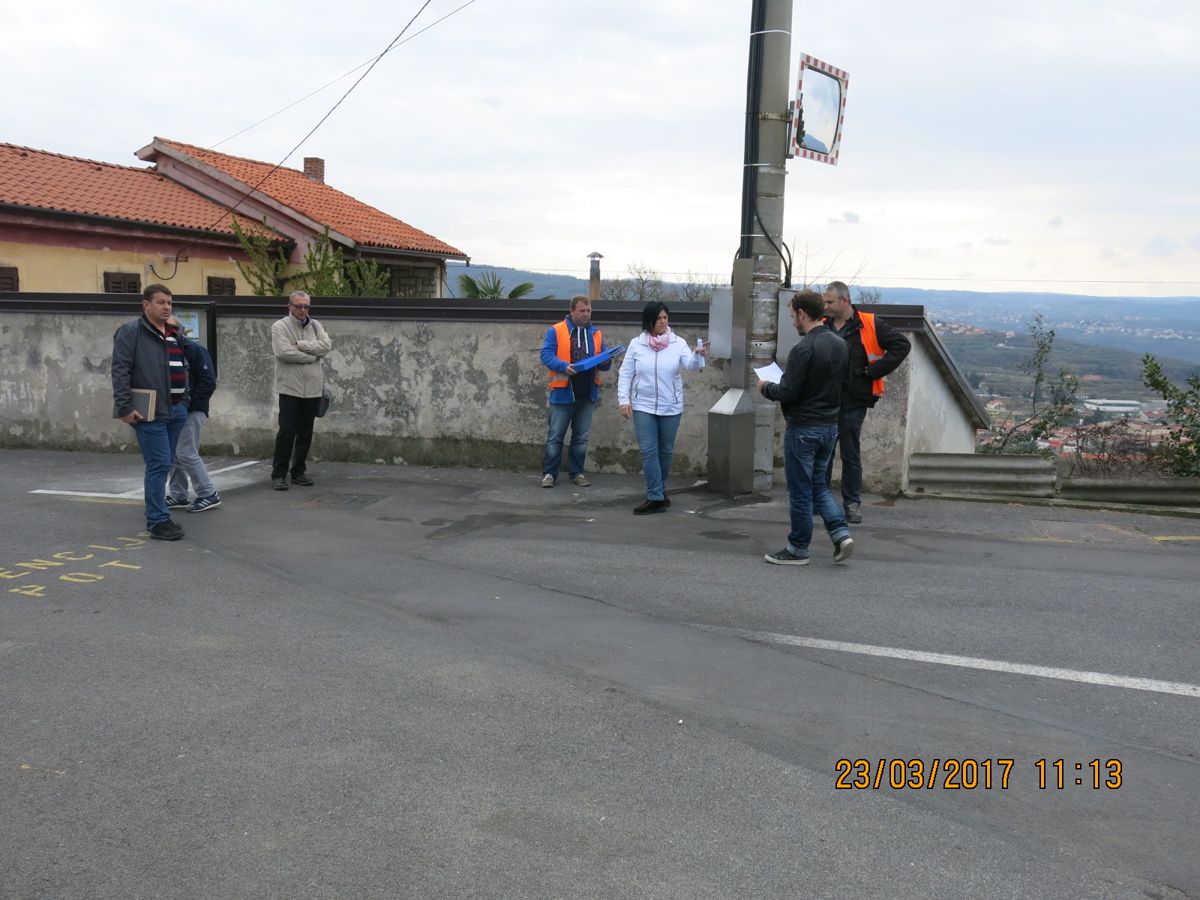

Zapisnik ogleda trase izkopa vgradnje elektro energetskega kabla na občinski cesti Škofije – Elerji -Fajti dne 23.03.2017ob 10.00 uri

Prisotni:

Vili Plahuta, Anže Novinec, Peter Donaval - MOK; Živojin Džimrić, Ales Tominc – CPK; Branko Debernardi – Elektro Primorska; Edmond Gaspar, Samanta Perič Mikulandi - KS Škofije

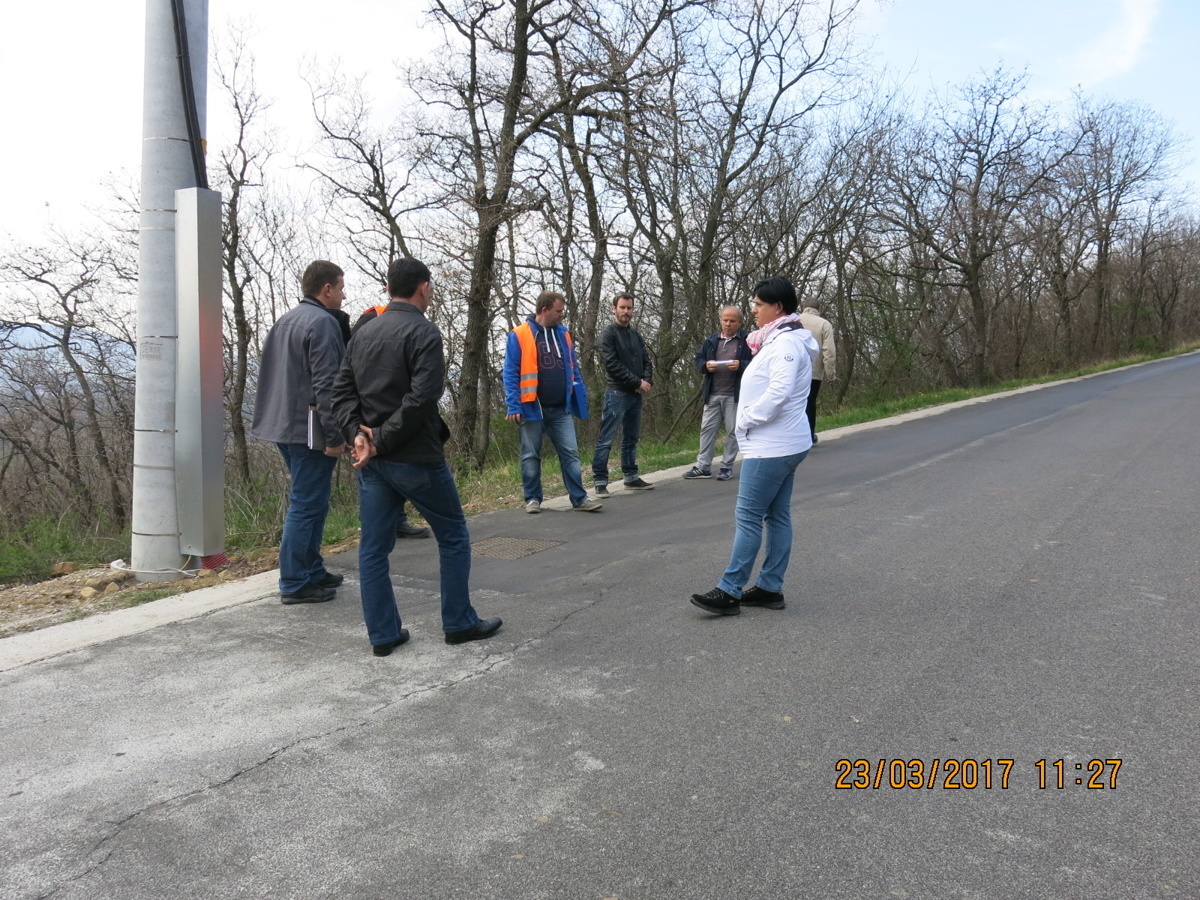

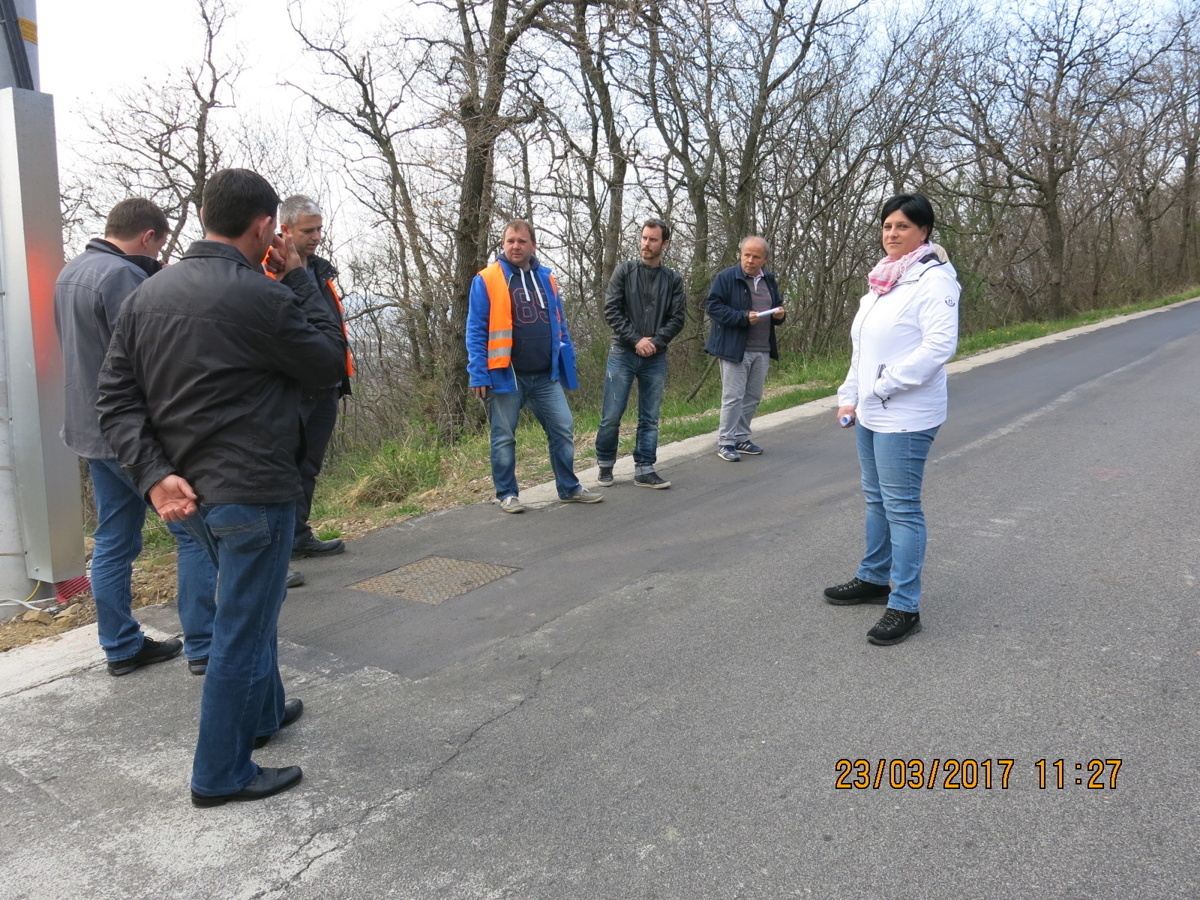

A)     Pripombe KS Škofije, Odbora za infrastrukturo na podlagi predhodnega ogleda 22.03.2017

  1. Elektroenergetski steber nad zaselkom Marši:  ureditev okolice stebra - počistiti ostanke delovišča in obbetonirati steber
  2. Že na samem začetku trase v smeri proti Elerjem  izkopa vidno posedanje, ki se bo seveda skozi čas stopnjevalo. Predlog: utrditev spoja med starim in novim asfaltom  z obojestranskim zarezom  2x 40 cm (skupno 80 cm), utrditi s podložnim betonom in nato asfaltiranje debeline vsaj 5 cm
  3. Cca 100 m od prvega stebra viden  prvi večji krožni  posedek
  4. Saniranje vidnih poškodb betonske bankine, ki so posledica gradbenih del ob izkopu
  5. Vprašanje projektantu: zakaj je bilo v trasi do konca desnega ovinka kopano v cesto, ko je bila možnost izvedbe v bankini ali celo izven cestišča? Odgovor Elektro Primorske: zaradi lastniškega statusa parcel.
  6. Ozki pasovi  asfalta do roba cestišča bodo skozi čas odkrušeni.
  7. Za ovinkom  viden krožni posedek in luknja v asfaltu.
  8. Ureditev leve bankine za ovinkom v smeri proti hribu, potreben zasek in utrditev  brežine morebitne vgradnja robnikov, saj odkrušeni material zasipava cesto. (MOK)
  9. V celotni trasi izkopa, kjer so bile na novo asfaltirane mulde, so le te zdaj plitvejše zaradi dodatnega nanosa asfalta na staro muldo. Tako izvedene mulde na nekaterih odsekih ne usmerjajo meterone  vode izven cestišča, temveč se ta preliva na cestišče
  10. Pločnik nad igralom Sonček: posedek in razpoka – sanirati (MOK)

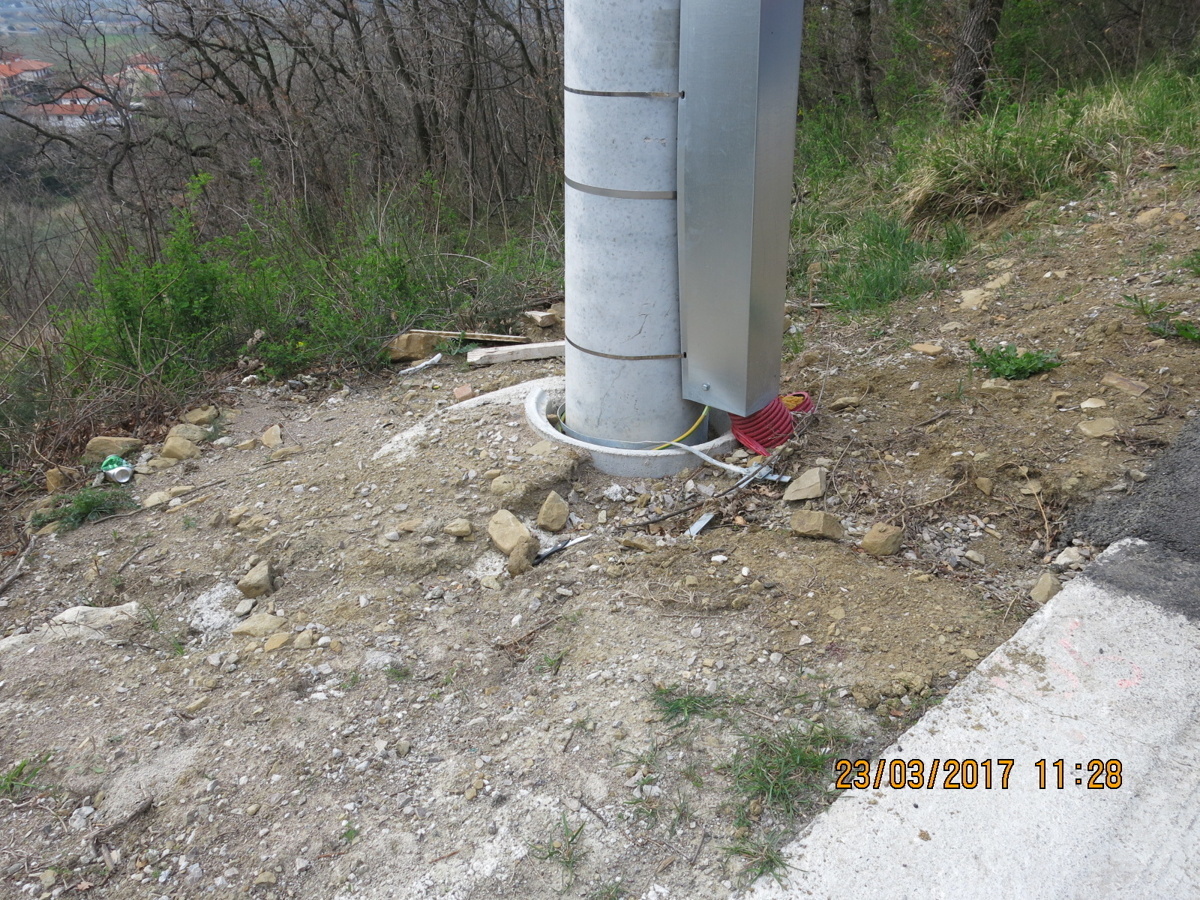

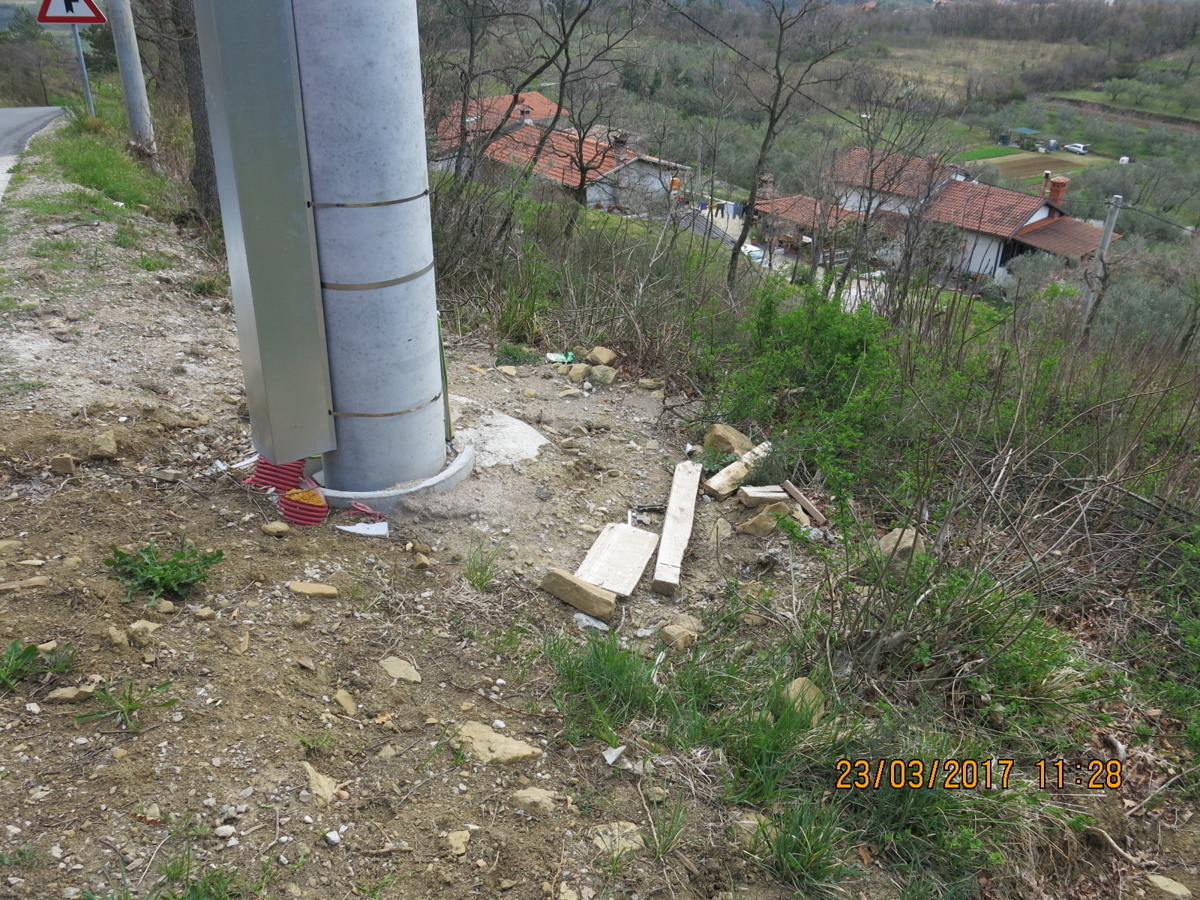

  11. Drog ob EO Elerji: obrezati slepo cev na nivo terena in obbetonirati podnožje
  12. Divja deponija in zapuščeno vozilo pri avtobusnem postajališču: urediti parapetni nasip, da se prepreči neposredno odlaganje odpadkov v naravo. Marjetica naj počisti kosovne odpadke (MOK). Občinska inšpekcija naj sproži postopek odstranitev zapuščenega tovornjaka (MOK) tovornjaka
  13. Pri hišni štev 30 saniranje prečne poškodbe cestišča, razpoke v pločniku, saniranje robnikov pločnika (MOK)

B)  Splošne ugotovitve :

-          Zaradi slabega komprimiranja se bodo posedki verjetno nadaljevali. Spoji so v pretežnem delu trase izkopa potrebni utrditve in ponovnega asfaltiranja  v skupni širini 80 cm. (EP)

-          Revizijski  Elektro energetski  jaški, ki so betonirani in sidrani, so zaradi posedkov  neutrjene okolice že nad nivojem okoliškega dela cestišča (EP). Ob sanaciji poskrbeti, da se v širši okolici teh jaškov temeljito utrdi cestišče da kasneje ne bo stopničastih nivojskih prehodov

-          Urediti posedke in razpoke pločnika (MOK)

-          Urediti dvige robnikov ob pločniku (MOK)

C) Sklepni dogovor:

  1. Elektro Primorska bo izvajalcu predala takojšnje naročilo za ureditev nekaj večjih posedkov in lukenj na cestišču.
  2. Ker obstaja možnost, da se bodo pojavili dodatni posedki ali napake ob pomladanskem deževju in poletni vročini, se opravi ponovni komisijski ogled oktobra 2017 in dogovori končna izvedba sanacije
  3. KS bo poskušala ugotoviti morebiten interes telekomunikacijskih dobaviteljev za polaganje optičnih kablovodov v trasi predmetnega elektro vkopa. V primeru interesa in možnosti izvedbe jih bo napotila na EP in MOK, da uskladijo svojo traso s traso potrebne sanacije spoja med starim in novim asfaltom.
  4. MOK bo opravila nujno sanacijo poškodb cestišča, pločnika in robnikov ob jesenski sanaciji trase elektro izkopa
  5. Predstavnikoma MOK - UJGSP je bil ponovno izročena pobuda Vaškega odbora Elerji o umirjanju prometa, v katerih so navedeni predlagani ukrepi. Postavitev prometnih znakov omejitve hitrosti in grbin naj bi se uredila v čim krajšem času.

Ogled končan ob 11.00 uri



Škofije 24.03.2017

Zapisnik sestavil Edmond Gašpar
